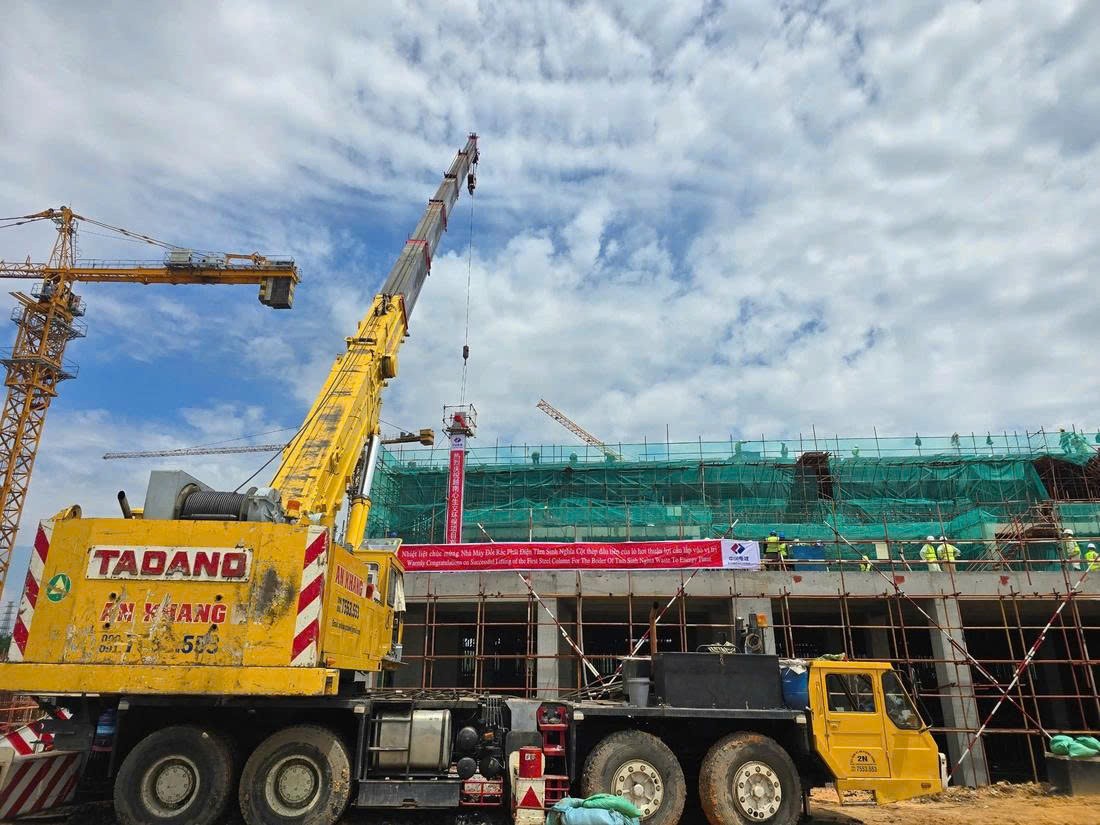

Ngày 20/05, tại Khu liên hợp xử lý chất thải rắn Tây Bắc (xã Tân An Hội và xã Thái Mỹ, TP.HCM), dự án Nhà máy đốt rác phát điện Tâm Sinh Nghĩa đã chính thức triển khai lắp đặt cột kết cấu lò hơi đầu tiên ngay sau khi lô thiết bị trọng yếu được vận chuyển an toàn về công trường. Đánh dấu mốc quan trọng, khi các hạng mục thiết bị công nghệ lõi bắt đầu được đưa vào lắp đặt, mở ra giai đoạn tăng tốc thi công của dự án năng lượng, môi trường quy mô lớn.
Dự án do Công ty cổ phần Đầu tư phát triển Tâm Sinh Nghĩa làm chủ đầu tư, là liên doanh giữa BCG Energy và Shanghai SUS Environment Co., Ltd., với tổng mức đầu tư khoảng 6.400 tỷ đồng. Đây là một trong những dự án trọng điểm trong chiến lược chuyển đổi công nghệ xử lý chất thải rắn sinh hoạt của TP.HCM, từ chôn lấp truyền thống sang công nghệ đốt rác phát điện hiện đại, góp phần giảm áp lực môi trường và từng bước tận dụng rác thải như một nguồn tài nguyên năng lượng.
Trong tổng thể dây chuyền công nghệ, hệ thống lò đốt và lò hơi được ví như “trái tim” của nhà máy, nơi diễn ra quá trình chuyển hóa rác thải thành hơi nước và phát điện. Lô thiết bị lần này bao gồm khung kết cấu thép cùng các cấu phần chính của hệ thống lò hơi – lò đốt. Ngay sau khi tiếp nhận, các đơn vị thi công đã nhanh chóng triển khai lắp đặt, đánh dấu bước khởi đầu quan trọng cho giai đoạn hoàn thiện các hạng mục công nghệ cốt lõi.

Hiện nay, chủ đầu tư và các nhà thầu đang huy động tổng lực nhân sự và thiết bị để đẩy nhanh tiến độ thi công, đảm bảo sự phối hợp nhịp nhàng giữa xây dựng hạ tầng và lắp đặt thiết bị công nghệ. Theo thông tin từ chủ đầu tư, dự án đã hoàn thành khoảng 90% khối lượng chế tạo thiết bị, tạo nền tảng quan trọng cho giai đoạn lắp đặt đồng bộ trong thời gian tới.
Ở giai đoạn 1, nhà máy có công suất xử lý khoảng 2.600 tấn rác mỗi ngày, với công suất phát điện khoảng 60MW. Khi đi vào vận hành, dự án được kỳ vọng sẽ góp phần giảm đáng kể lượng rác phải chôn lấp, đồng thời bổ sung nguồn điện tái tạo cho hệ thống điện quốc gia, hướng đến mục tiêu phát triển kinh tế xanh và bền vững tại TP.HCM.
Theo kế hoạch, toàn bộ công tác lắp đặt sẽ hoàn thành vào cuối năm 2026. Sau đó, dự án sẽ bước vào giai đoạn chạy thử, hiệu chỉnh hệ thống và vận hành thương mại trong Quý I/2027, góp phần giải quyết bài toán xử lý rác thải đô thị ngày càng gia tăng của thành phố, đem lại một môi trường xanh.
Mới đây, ngày 12/5, Phó Chủ tịch UBND TP.HCM Bùi Minh Thạnh có chỉ đạo các sở ngành sớm tham mưu cho thành phố về việc cải tạo các bãi rác đã đóng cửa và đôn đốc tiến độ các dự án đốt rác phát điện.
Thành phố cũng giao Sở Nông nghiệp và Môi trường rà soát, đôn đốc các đơn vị xử lý rác sinh hoạt khẩn trương thực hiện hồ sơ chuyển đổi công nghệ theo quy định tại Nghị quyết số 28 HĐND thành phố ban hành năm 2023.
Các đơn vị phải đảm bảo tiến độ thi công xây dựng và vận hành các nhà máy chuyển đổi công nghệ sang xử lý có thu hồi năng lượng. Đảm bảo đáp ứng chỉ tiêu liên quan đến công nghệ xử lý rác được đề ra tại Nghị quyết Đại hội đại biểu Đảng bộ TP.HCM lần thứ I, nhiệm kỳ 2025 - 2030.
Song, khi đi vào hoạt động, Nhà máy đốt rác phát điện Tâm Sinh Nghĩa được kỳ vọng sẽ trở thành một trong những công trình tiêu biểu trong lĩnh vực xử lý chất thải rắn kết hợp phát điện tại Việt Nam. Đồng thời, dự án cũng thể hiện xu hướng dịch chuyển mạnh mẽ sang các mô hình hạ tầng xanh, bền vững, ứng dụng công nghệ cao trong xử lý môi trường đô thị.
